V2017.2 预加力张拉过程迭代计算功能

日期:2019/11/10

预加拉力不同于预应力。

预应力索与索所在构件,组成自平衡体系。定义预应力索的预加拉力,就是索最终的拉力值(考虑损失)。

预加拉力不是自平衡体系。预加拉力针对整个构件施加拉力,然后拼装到结构中,或者针对结构中的单个构件施加拉力。在索中拉力达到设定值(预拉力值)时,索所在结构的相邻构件承担索拉力,已经产生变形和受力。

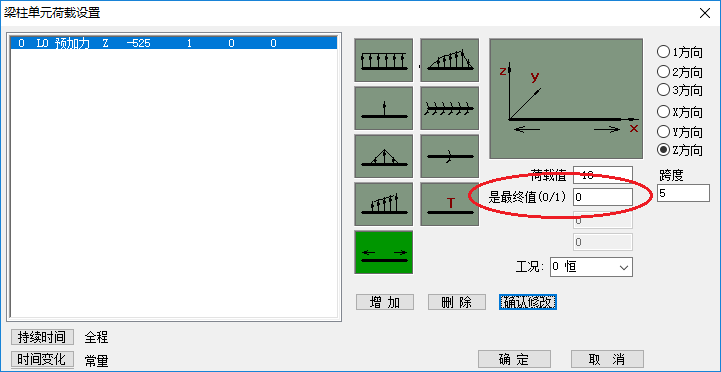

1、Prep设预加拉力为“最终值”

在梁柱单元荷载中的预加力,增加“初始值、最终值”选项。


2、Strat预加力张拉过程迭代

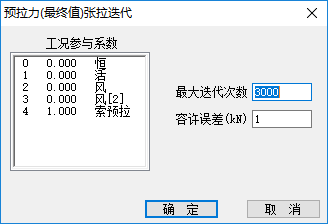

当预加拉力设为“最终值”时,Strat计算将进行“弦索预张拉”迭代计算。模拟张拉过程,在考虑结构变形的情况,使弦索预加拉力达到设定值。

该迭代计算是个复杂的过程,当结构合理、预加力设置符合受力特点时,迭代收敛很快,否则收敛较慢甚至不收敛。

该迭代计算涉及所有计算,包括常规恒活静力、单拉计算、时间过程计算、弹性时程、弹塑性时程、PushOver、几何非线性、几何屈曲模态,等等。因为预加力作为基本工况,一般都参与这些非线性综合计算。

进行过一次“弦索预张拉”迭代计算,相应结果将存盘。其他计算,或再次启动Strat,将优先采用前一次迭代计算,也可以重新计算。

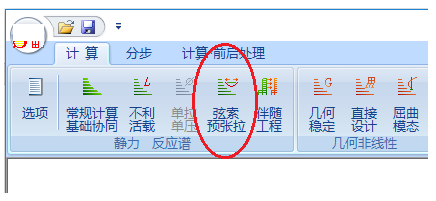

可以直接点击“弦索预张拉”按钮开始迭代计算,也可以直接进行其他综合计算。在各项综合计算之前,程序会检测是否进行过未“弦索预张拉”迭代,如尚未进行将先启动迭代计算。






Copyright @2012 www.strat.cn 版权所有 上海佳构软件科技有限公司 All rights Reserved 沪ICP备:1300162 号
公司电话:13062604000,021-65544055   E-mail:strat@strat.cn
地址:上海市翔殷路1128号13C(杨浦区五角场沪东金融大厦)  邮编:200433
欢迎加入佳构STRAT软件交流QQ群
139684158 华南区群
132407287 北方区
279754684 西南区
22695457 多高层基础
155686384 空心板楼盖
643203372 JG-STRAT板式楼盖(实心)
491388145 大震/超限
176644564 隔震减震
210636353 水池筒仓
367543426 轻钢住宅
398388350 网架/管桁架/预应力
